Bâtiment industriel · Erstein
Extension de hall en site exploité, Erstein
400 m² d'extension sans interrompre l'activité : semelles isolées, longrines et 16 platines, phasées autour des flux du site.
Le point de départ
Agrandir sans arrêter la production
Le hall existant devait gagner 400 m² sans que l'activité du client s'interrompe. Notre lot couvrait les semelles isolées, les longrines de liaison et de soubassement et l'implantation des 16 platines d'ancrage de la charpente métallique neuve. Les accès et les rotations de toupies ont été organisés autour du flux d'exploitation du site, et le raccordement au bâtiment existant traité dans le même temps.
Ce qui rendait ce chantier exigeant
- Site resté en exploitation Accès, livraisons béton et zones de travaux phasés autour de l'activité.
- Extension accolée à un bâtiment en service Raccordement à l'existant.
- 16 platines à implanter Sans réglage possible après coulage.
- Longrines reliant les semelles isolées Les appuis travaillent comme un ensemble, disposition attendue en zone sismique 3.

Le déroulé
Du piquetage à la charpente
Cinq phases, phasées autour de l'exploitation.
Les longrines qui relient les semelles isolées sont exactement la disposition qui fait travailler les appuis comme un bloc.
Décrire un projet comparable- Implantation Piquetage des axes de poteaux depuis la trame du hall existant, calage du phasage avec l'exploitant.
- Semelles isolées Fouilles et semelles sous chaque poteau, ancrées sous le hors gel, ferraillées selon le plan.
- Longrines Longrines de liaison et de soubassement coulées entre les semelles, raccordées à l'existant.
- Platines Scellement des 16 platines et tiges d'ancrage, contrôle topographique.
- Remise au charpentier Fondations réceptionnées et vérifiées, montage de la charpente sans reprise.
Le chantier en images
Semelles, longrines, charpente
Trois vues du chantier, de la fouille à la charpente montée.

01 Fouille d'une semelle isolée ferraillée sur plateforme gravillonnée

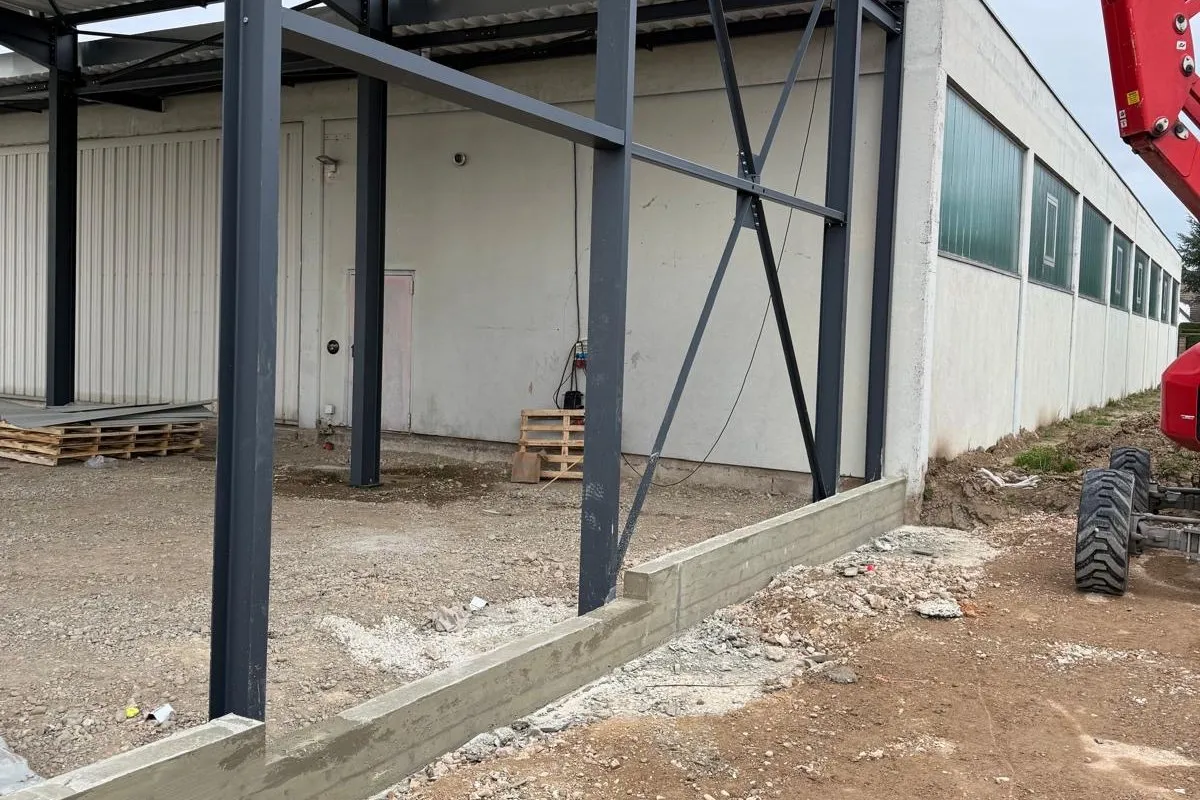

02 Poteaux et contreventement posés sur la longrine de soubassement

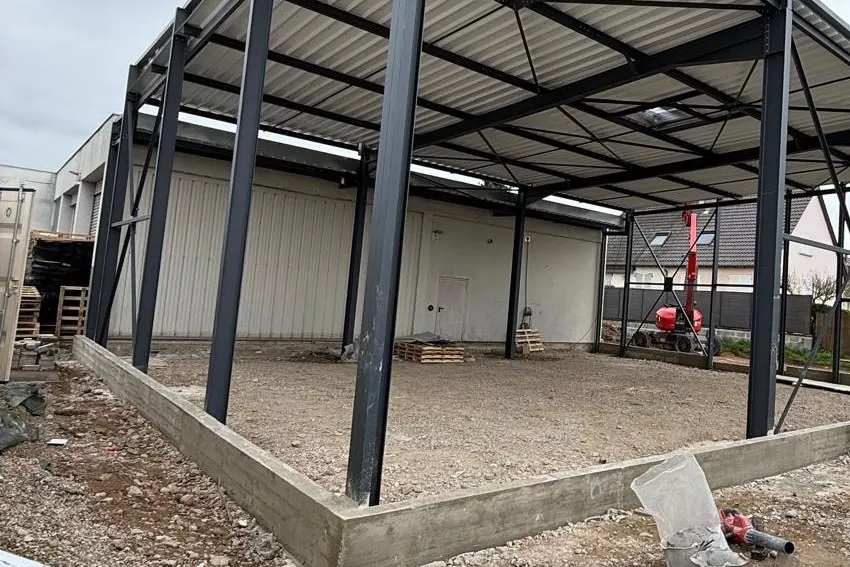

03 Charpente métallique montée sur les fondations de l'extension04
Les techniques mises en œuvre
- Semelles isolées
- Longrines de liaison et de soubassement
- Platines et tiges d'ancrage scellées
- Phasage en site exploité
Le cadre appliqué
- NF DTU 13.1 et FD P 18-326 80 cm hors gel dans le Bas-Rhin, terrain de plaine.
- Règles parasismiques de la zone sismique 3 Appuis reliés entre eux par les longrines.
Les textes cités sont ceux qui s'appliquaient réellement à ce chantier.
Réalisations
Nos dernières réalisations
Chaque chantier présenté ici a été mené par ZM Génie Civil, de l'implantation à la structure finie, du logement collectif à la maison individuelle.
Questions fréquentes
Questions sur ce chantier
Quatre réponses courtes, avec les faits qui comptent.
Poser ma question- Comment travailler sans arrêter l'activité du site ?
En phasant. À Erstein, les accès, les rotations de toupies et les zones de travaux ont été organisés autour du flux d'exploitation du hall existant. Les semelles isolées, les longrines et les 16 platines de l'extension de 400 m² ont été réalisées pendant que le site restait en activité.
- Pourquoi des longrines entre les semelles ?
Une semelle isolée reprend un poteau ; la longrine relie les semelles entre elles, porte le soubassement et le bardage, et fait travailler les appuis comme un ensemble. C'est la disposition parasismique la plus simple et la plus efficace au niveau des fondations, utile dans les 464 communes du Bas-Rhin classées en zone sismique 3.
- Que faut-il prévoir pour raccorder une extension à un hall existant ?
Un relevé de l'existant, ses niveaux d'assise et sa trame de poteaux, puis un phasage qui ne coupe ni les accès ni les flux. La fondation neuve respecte le hors gel, 80 cm dans le Bas-Rhin, et se cale sur l'existant pour que les deux ouvrages ne bougent pas différemment.
- Disposez-vous d'une attestation pour ce chantier ?
Une attestation de bonne exécution est disponible sur demande, avec les attestations d'assurance mentionnant les activités assurées, les effectifs et l'encadrement affectés et l'inventaire du matériel : les pièces d'un dossier de consultation privé ou d'un formulaire DC2.
Contact
Une extension à mener sans arrêter votre site
Transmettez les plans de l'extension, le planning de production et les contraintes d'accès. Nous construisons le phasage autour de votre activité et nous vous retournons notre position sur le lot béton. Pour un hall à Haguenau ou aux environs, voir le lot béton d'un hall industriel à Haguenau.
- Semelles, longrines, platines, dallage.
- ZM Génie Civil · 3 rue Maurice Koechlin, 67500 Haguenau · 06 98 27 01 06
Votre demande est bien partie
