Dallage industriel

Dalle de quai et aire de manœuvre

Le quai ne vaut que par la cour qui le dessert, et ce n'est pas le camion qui dimensionne la dalle, c'est le chariot.

  • 30 à 35 m de courpour un ensemble articulé de 16,50 m
  • Pentes de 2 à 5 %, contre-pente 5 %le véhicule reste en appui contre le quai
  • Haguenaupartout en Alsace

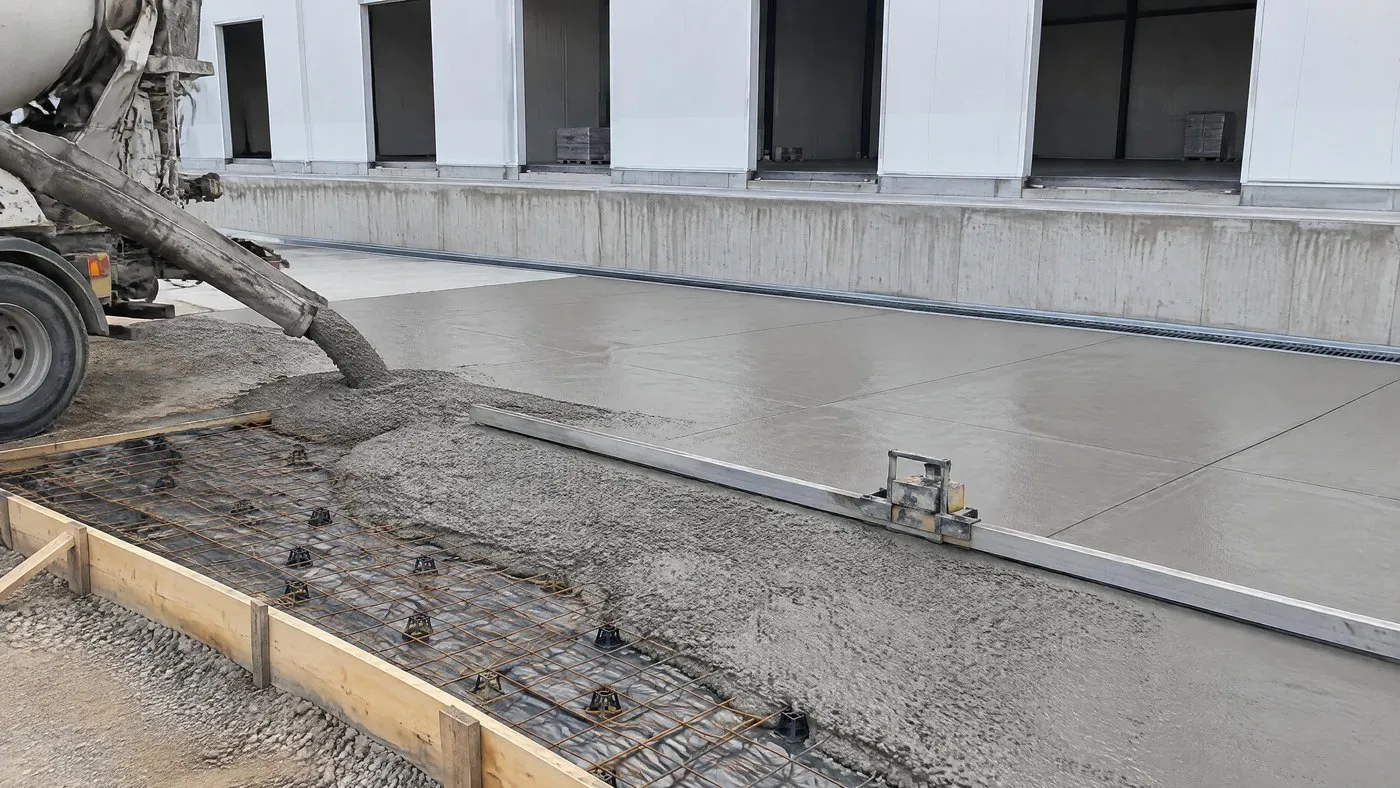

Aire de manœuvre en béton en cours de coulage devant un entrepôt, treillis sur cales, règle vibrante, joints sciés et caniveau au pied du mur de quai

La réponse courte

Ce qui dimensionne la dalle de la zone de quai

  1. Le poids lourdARarement la charge critiqueses roues sont larges et il stationne ; il compte pour la voirie, pas pour la dalle.
  2. Le chariot élévateurBPresque toujours la charge déterminanteroues petites, surface de contact réduite, dizaines de passages par jour au même endroit : 55 à 75 kN sur la roue la plus chargée d'un chariot de 10 t, coefficient dynamique de 1,4 à 2 selon le bandage.
  3. Les minima du NF DTU 13.3?150 mm et 280 à 400 kg de ciment par m³ ne sont pas un dimensionnementl'épaisseur réelle se calcule sur les charges, le module de réaction du sol et le type de béton.

Entrepôt et logistique

La cour

Le quai ne vaut que par la cour qui le dessert

Ces dimensions se vérifient au stade de l'esquisse, avant que l'implantation du bâtiment ne soit figée.

Le double profil de pente est un point de sécurité : il évite le départ intempestif du véhicule en cas de défaillance du frein de parc.

Décrire votre projet de quai Murs de soubassement et quais
  1. 01La profondeur de cour

    Un ensemble articulé européen mesure jusqu'à 16,50 m ; pour une mise à quai en marche arrière sans reprise, 30 à 35 m devant les quais. En dessous, la manœuvre se fait en plusieurs temps, avec contacts sur les bordures et les protections.

  2. 02Les pentes au pied du quai

    Pente de 2 à 5 % vers le quai, contre-pente d'environ 5 % sur les derniers mètres, caniveau entre les deux pour reprendre les eaux de ruissellement.

  3. 03Le fond de forme et la plateforme

    Réglés aux cotes du projet, portance réceptionnée par essais à la plaque avant tout coulage.

  4. 04Le dallage béton de la zone de mise à quai

    Quand le maître d'ouvrage le préfère à l'enrobé : armatures et joints selon la note de calcul, joints d'isolement le long du mur de quai et des massifs.

  5. 05Les ouvrages béton associés

    Bordures, caniveaux et collecte en coordination avec le lot VRD ; massifs de bornes, de guide-roues et de protections de poteaux dimensionnés pour un contact latéral, pas seulement un poids vertical ; reprise de niveaux avec la cour existante sur une extension.

Charpente métallique d'un hall posée sur des longrines fraîches, à côté du bâtiment existant resté en exploitation
Phasage arrêté avant le premier coup de pelle

Site en exploitation

Aucune journée de livraison perdue

Sur un site déjà exploité, la question n'est pas seulement technique : il faut maintenir la circulation des poids lourds pendant les travaux. Le chantier est organisé par zones, avec un phasage défini avec l'exploitant avant le démarrage.

  • Zones basculées à dates fermesce qui reste accessible aux camions, ce qui passe en emprise chantier
  • Rotation des toupiescalée sur les créneaux de livraison de l'exploitant
  • Preuveà Erstein, semelles isolées, 16 platines et longrines exécutées en deux jours sur un site resté en activité
Extension de bâtiment industriel

Questions fréquentes

Les questions sur les aires de manœuvre

Cinq réponses factuelles, normes comprises. Le reste se règle sur votre plan masse.

Poser ma question
  • Un ensemble articulé européen atteint 16,50 m de long. Pour une mise à quai en marche arrière sans reprise, la profondeur couramment retenue devant les quais est de 30 à 35 m. Une cour plus courte reste possible mais multiplie les manœuvres, donc les contacts avec les bordures et les protections de bâtiment.

  • Le NF DTU 13.3 partie 1 fixe une épaisseur minimale de 150 mm et un dosage de 280 à 400 kg de ciment par mètre cube. Ce sont des minima. L'épaisseur réelle se calcule à partir des charges roulantes, du module de réaction du sol et du type de béton. Le chariot élévateur est presque toujours la charge déterminante.

  • Quand le maître d'ouvrage préfère le béton à l'enrobé, nous réalisons le dallage béton de la zone de mise à quai, avec les bordures, caniveaux et ouvrages béton de collecte coordonnés avec le lot VRD, et les massifs de bornes et de guide-roues.

  • Une pente de 2 à 5 % orientée vers le quai, associée à une contre-pente d'environ 5 % sur les derniers mètres avant le bord, favorise l'immobilité du véhicule en appui contre le quai. Un caniveau entre les deux pentes reprend les eaux. C'est un point de sécurité : il évite le départ intempestif du véhicule en cas de défaillance du frein de parc.

  • Oui, à condition de phaser le chantier par zones avec l'exploitant avant le démarrage. Sur une extension de hall de 400 m² à Erstein, nous avons réalisé les semelles isolées, 16 platines et les longrines en 2 jours, sur un site resté en activité pendant toute la durée de l'intervention.

Réalisations

Nos dernières réalisations

Collectifs, halls et infrastructures : chaque chantier présenté ici a été exécuté par ZM Génie Civil.

Voir toutes nos réalisations
Sélection de chantiers

Contact

Décrivez votre projet de quai

Si vous disposez déjà des pièces suivantes, joignez-les : plan masse avec l'implantation du bâtiment et la cour, plans de coupe et de fondations s'ils existent, étude de sol (mission G2 de préférence), nombre de postes de quai et type de véhicules reçus, charges d'exploitation du dallage, calendrier et contraintes d'exploitation. Sinon, nous chiffrons sur hypothèses et nous les écrivons dans l'offre.

  • Votre dossier est lu par l'interlocuteur qui suivra ensuite le chantier, du chiffrage à la réception.
  • ZM Génie Civil · 3 rue Maurice Koechlin, 67500 Haguenau · 06 98 27 01 06
