Dallage industriel

Joints et planéité : décider où ça fissure

Le retrait ne se supprime pas, il s'organise. Un dallage sans plan de joints fissurera là où il l'aura décidé, souvent en travers d'une allée.

  • Sciage dans les 48 heuressur le tiers supérieur, trame de 5 à 6 m
  • Règle de 2 m et réglet de 20 cmla planéité se prescrit avant de se constater
  • Haguenaupartout en Alsace

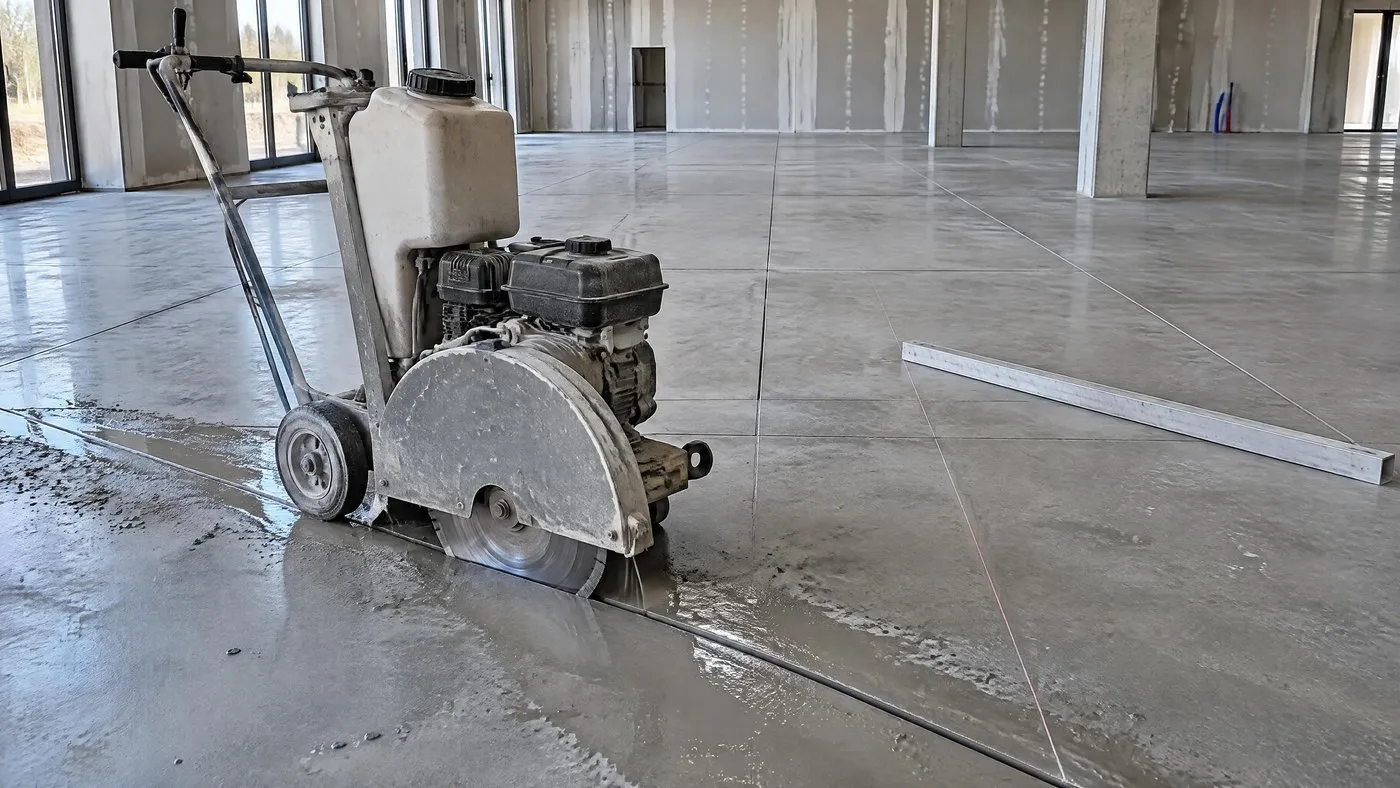

Scie à sol en train de couper un joint de retrait droit dans un dallage de hall de la veille, trame de joints et règle aluminium au sol

La réponse courte

Trois joints, trois rôles

  1. Le retrait du bétonAJoints de retrait, sciés au disque après coulagedans les 48 heures, fenêtre resserrée selon la température et la prise ; saignée sur environ le tiers supérieur de l'épaisseur ; trame courante de 5 à 6 m, arrêtée au plan de joints.
  2. Un poteau, une longrine, un massif, un mur, une fosse, un seuilBJoints d'isolement, partout où le dallage rencontre ce qui ne bouge pas comme luisans eux, le dallage est bloqué au moment où il retire et fissure en étoile depuis le point de blocage.
  3. Un chariot à bandage dur qui passe cent fois par jour?Transfert de charge, garnissage et profil de jointdécidés dès la conception dans les zones de circulation intense, pas au moment où l'épaufrure apparaît.

Le livrable

Le plan de joints, arrêté avant le coulage

Le plan de joints n'est pas un détail d'exécution, c'est un livrable. Il tient compte de la géométrie, des poteaux, des fosses et des seuils, et il justifie l'écart entre deux offres.

Scier trop tôt épaufre les lèvres du joint ; scier trop tard laisse la fissure se placer toute seule.

Demander une étude de dallage Finition quartz et hélicoptère
  1. 01Le découpage en panneaux

    Trame régulière de l'ordre de 5 à 6 m de côté, calée sur l'implantation des poteaux, des fosses et des seuils.

  2. 02Les joints d'isolement en périphérie et autour des éléments traversants

    Posés avant le coulage, sur toute l'épaisseur, autour de chaque poteau, longrine, massif de machine et mur.

  3. 03Le sciage dans la fenêtre utile

    Dans les 48 heures suivant le coulage, selon la prise ; profondeur d'environ le tiers de l'épaisseur.

  4. 04Le garnissage

    Saignées garnies selon la prescription, profil de joint et transfert de charge dans les zones de circulation intense.

  5. 05Le contrôle de planéité

    Règle de 2 m et réglet de 20 cm, sur des points de mesure définis : 15 mm brut de règle, 10 mm et 3 mm au réglet après surfaçage, 7 mm sous revêtement collé.

Les causes

Ce qui fait réellement fissurer un dallage

Les causes se répètent d'un chantier à l'autre, et aucune ne se corrige après coup sans reprise lourde.

Béton frais lissé entre deux planches de coffrage, au sol d'un chantier de hall
  • Fissure qui part en diagonale d'un pied de poteauPas de joint d'isolement

    Le dallage était bloqué au moment où il retirait.

  • Fissure en travers d'une allée, loin des jointsSciage réalisé trop tard

    Le retrait avait déjà commencé quand la saignée a été faite.

  • Dalle qui s'affaisse par zonesPlateforme jamais réceptionnée

    Portance non mesurée, tassement différentiel entre une zone remblayée et une zone en place.

  • Faïençage dès le lendemainCure absente ou interrompue, béton fluidifié à l'eau

    Un béton trop dosé en eau gagne en mise en œuvre et perd en retrait maîtrisé.

  • Fissures sous les racks, des années plus tardCharges supérieures à celles du dimensionnement

    L'usage du bâtiment a changé ; le treillis déplacé au coulage ne remplissait plus sa fonction.

Questions fréquentes

Les questions sur les joints et la planéité

Cinq réponses factuelles, normes comprises. Le reste se règle sur votre plan de dallage.

Poser ma question
  • Le sciage des joints de retrait intervient dans les 48 heures qui suivent le coulage, sur environ le tiers supérieur de l'épaisseur. L'espacement courant se situe entre 5 et 6 mètres en trame régulière. Scier trop tard laisse le retrait s'exprimer librement et la fissure apparaît en dehors de la saignée prévue, souvent en travers d'une zone de circulation.

  • Elle dépend de l'état de surface prescrit. Un dallage brut de règle admet environ 15 mm sous la règle de 2 mètres, un dallage surfacé après talochage environ 10 mm sous la règle de 2 mètres et 3 mm sous le réglet de 20 cm. Sous revêtement collé, l'exigence descend à 7 mm sous la règle de 2 mètres. Le niveau doit être écrit au marché avant travaux.

  • Non. Le dallage repose sur le terre-plein et reste désolidarisé des longrines, massifs et poteaux par des joints périphériques. Le NF DTU 13.3 fixe pour un dallage industriel une épaisseur minimale de 150 millimètres et un dosage de 280 à 400 kilogrammes de ciment par mètre cube. Les charges lourdes en rive se traitent au dimensionnement.

  • Un joint est une discontinuité, donc une arête. Sous passage répété de chariots à bandage dur, les arêtes s'épaufrent si elles ne sont pas traitées. Le transfert de charge entre panneaux, le garnissage des saignées et le profil de joint dans les zones de circulation intense se décident dès la conception.

  • L'annexe A du NF DTU 13.3 partie 1 prévoit trois essais à la plaque au minimum, complétés d'un essai supplémentaire tous les 1 000 mètres carrés. Sur un hall de 4 000 mètres carrés, cela représente sept points de mesure. Les essais utilisent une plaque de 60 cm de diamètre et servent de réception de la plateforme avant coulage.

Réalisations

Nos dernières réalisations

Collectifs, halls et infrastructures : chaque chantier présenté ici a été exécuté par ZM Génie Civil.

Voir toutes nos réalisations
Sélection de chantiers

Contact

Transmettez votre projet de dallage

Décrivez la surface, l'usage prévu et les charges attendues. Nous revenons avec les questions de dimensionnement manquantes et, si le projet entre dans notre périmètre, une proposition détaillée poste par poste.

  • Votre dossier est lu par l'interlocuteur qui suivra ensuite le chantier, du chiffrage à la réception.
  • ZM Génie Civil · 3 rue Maurice Koechlin, 67500 Haguenau · 06 98 27 01 06
1
 · Le projet
2
 · La phase
3
 · Le dossier
4 · Vos coordonnées

Votre demande est bien partie

Retour
Continuer
